Смета на ремонт квартиры: разбор на примере двушки 54 м²

Смета на ремонт строится по порядку работ: демонтаж, черновые, инженерия, чистовая отделка, материалы, надзор. В нашем учебном примере (двушка 54 м², 10 позиций, 268 часов) получилось 675 200 ₽, и почти две трети суммы пришлись на чистовую отделку и инженерию. Ниже разбор по блокам и список того, что мастера чаще всего забывают.

Пример учебный. Ставки и часы подобраны для наглядности и не являются рыночной ценой: в вашем городе, на вашем объекте и с вашей бригадой цифры будут другими. Берите структуру, а не числа.

Мастера и небольшие бригады обычно считают ремонт в голове или в Excel: «ну, тысяч семьсот». Проблема не в самой цифре, а в том, что клиент получает одну сумму и не понимает, из чего она сложилась. Когда он просит «чуть дешевле», возразить нечем.

Порядок блоков

Лучше всего смета читается, когда блоки идут в том порядке, в котором работы идут на объекте. Клиент видит логику, а вы заодно получаете календарь и естественные точки для этапных оплат.

  1. Демонтаж: покрытия, перегородки, сантехника, вывоз мусора.
  2. Черновые работы: выравнивание стен, стяжка пола.
  3. Инженерные системы: электрика, сантехника, вентиляция.
  4. Чистовая отделка: покраска, напольные покрытия, плитка.
  5. Материалы: закупка и доставка (если вы этим занимаетесь).
  6. Надзор и контроль: выезды, согласования, приёмка этапов.

Как распределились деньги в примере

  • Чистовая отделка: 272 800 ₽ (около 40%). Покраска, ламинат, плитка в санузле.
  • Инженерные системы: 166 800 ₽ (около 25%). Электрика на 38 точек и сантехника.
  • Черновые работы: 149 600 ₽ (около 22%). Стены по маякам и стяжка.
  • Демонтаж: 36 000 ₽ (около 5%).
  • Надзор и контроль: 30 000 ₽ (около 4%).
  • Материалы (закупка и доставка): 20 000 ₽ (около 3%). Сами материалы клиент покупает отдельно.

Обратите внимание на последнюю строку. Мы считаем только работу и логистику: стоимость самих материалов в смете нет. Это нормальная схема, но её нужно проговорить письменно, иначе клиент будет уверен, что «всё включено».

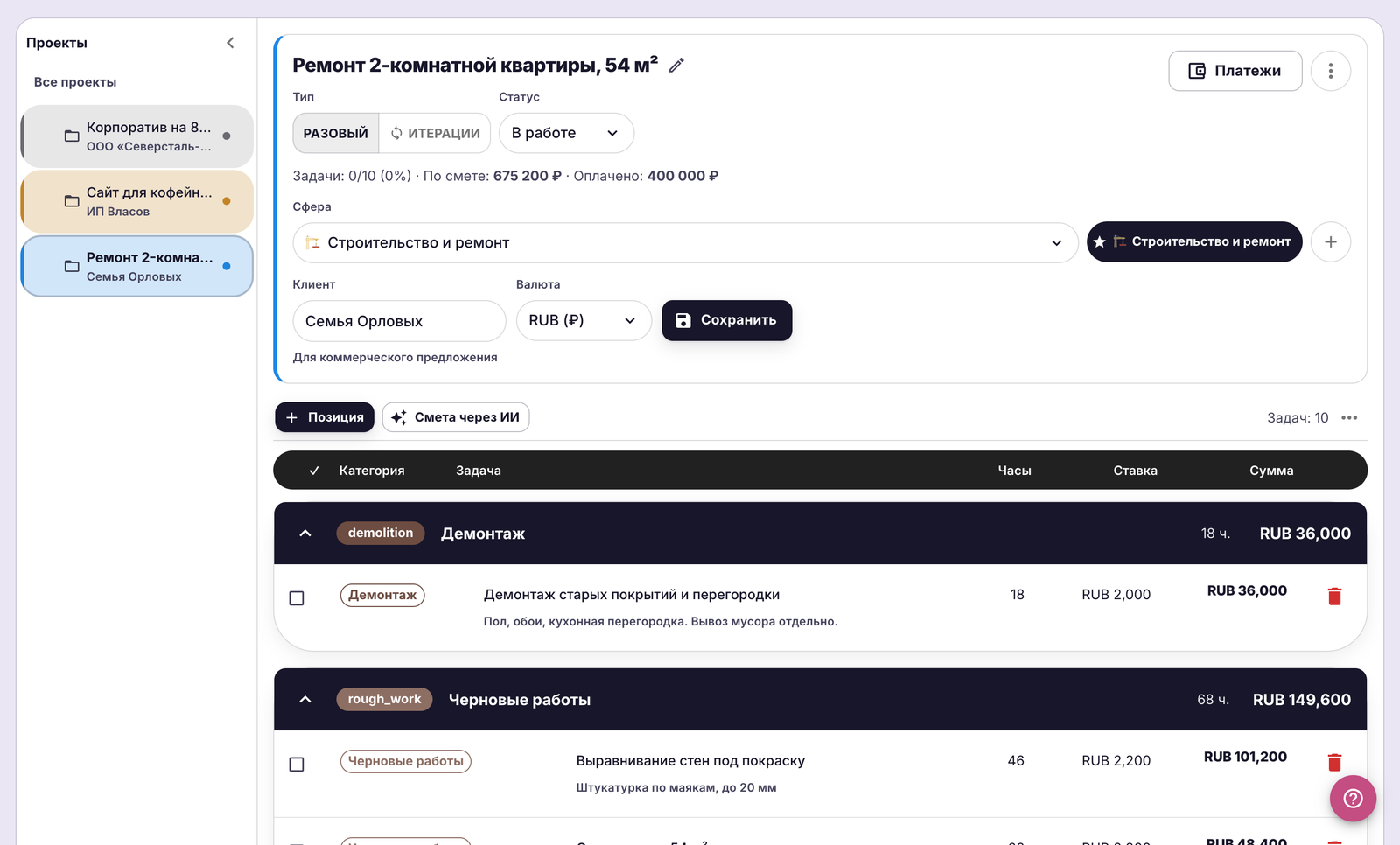

Смета на ремонт двухкомнатной квартиры 54 м² в Smeteo
Тот же пример в Smeteo: 10 позиций, 268 часов, итог 675 200 ₽.

Что чаще всего забывают

  • Вывоз мусора: строительный мусор не вывезется сам. Либо отдельная строка, либо явно в «не входит».
  • Доставка и подъём материалов, особенно в доме без лифта.
  • Защита уже готовых поверхностей и уборка по этапам.
  • Выезды на объект и время на согласования с заказчиком: на ремонте оно реально съедает часы.
  • Штробление, отверстия под коммуникации, подрозетники: мелочи, из которых набегает день работы.
Описание строки не лишнее. «Пол, обои, кухонная перегородка. Вывоз мусора отдельно» в строке демонтажа снимает половину споров. В Smeteo описание хранится рядом со строкой и при желании попадает в КП.

Оплата по этапам

Смета на ремонт хорошо ложится на этапные платежи: аванс на закупку и старт, оплата после черновых работ, оплата после чистовой отделки, остаток после приёмки. В нашем примере план был такой: 200 000, 200 000, 175 200 и 100 000 ₽. Подробнее о схемах оплаты в отдельном разборе про счета и оплаты по смете.

Как собрать такую смету в Smeteo

  1. Выберите сферу «Строительство и ремонт»: подтянутся категории от демонтажа до надзора.
  2. Возьмите шаблон «Ремонт квартиры (под ключ)» (6 позиций) или опишите объект в «Смете через ИИ».
  3. Разбейте крупные строки и впишите свои объёмы и ставки.
  4. Укажите клиента и сохраните проект в облако.
  5. Выгрузите КП и создайте график платежей.

Перед отправкой клиенту пройдите смету по реальному плану квартиры: количество точек электрики, метраж, наличие мокрых зон. ИИ и шаблон дают каркас, но не видели вашу квартиру.
